国产成人亚洲综合无码18禁H,伊人久久无码中文字幕,中文字幕一精品亚洲无线一区,国产杨幂AV在线播放,精品国产一区二区三区无码

歡迎來到山東美琦建筑工程有限公司官網!
多年專注澆筑樓梯工程施工

打造澆筑樓梯,性?xún)r(jià)比更優的一站式服務商

15314281590

13662500290

澆筑樓梯與主體工程同步施工,優勢多多

來源:www.v13176.cn 發布日期:2020年5月6日 關注次數:3003

澆筑樓梯樣式多樣,其結構在空間上交叉組合,尺寸復雜,給施工放樣、支模帶來諸多困難。常出現下列情況。

(1)澆筑樓梯施工與主體工程不同步,有的嚴重滯后。如某工程主體框架已進入7層,而樓梯間只見到其墻和柱.上預留的孔洞和預埋的鋼筋,還未開始個梯段(踏步段)的施工。樓梯是主體結構的一部分,為使其質量得到控制.應與主體結構同時施工。

(2)澆筑樓梯施工順序不對。以磚混住宅工程為例,有的工地先將樓梯間磚墻一次砌到上一層樓面板底,在中間休息平臺梁、板位置的墻上預留梁洞及高120mm、深120mm的水平溝槽,然后再支樓梯模板饒搗中間休息平臺梁、板及梯段。這種施工方法難以保證澆入水平溝槽內的混凝土與上表面的磚墻緊貼傳力,易形成水平縫隙,而產生如下兩種危害:

1、承重橫墻承載能力約降低95.24%

2、傾倒。在施工階段,樓梯四角構造柱未澆筑前,已砌好的獨立墻片穩定性比較差,而留有水平溝槽的獨立墻片穩定性更差,一旦受水平外力作用(人力風力等),很易向溝槽一方傾倒,造成施工安全事故。

(3)在樓梯承重墻中預留平臺梁支承洞口。有的樓梯間僅平臺梁和梯段現澆,平臺板用預制板?!对O置鋼筋混凝土構造柱多層磚房抗震技術規程)JGJ/J13-94第6.0.15條中規定:“當采用預制樓梯時,樓梯梁(平臺)不應在墻中預留洞口。嚴禁在抗震墻.上剔鑿洞口”,故留平臺梁洞口也是違背規程的。

(4)現澆樓梯施工經常出現的四種不正確接頭方式:①將接頭留在平臺梁的高度范圍內;②將接頭留在平臺梁與梯段板的交接處;③將平臺梁澆一半留一半;④將接頭留在靠近平臺梁的梯段板上,且接頭混凝土成水平面。

上述接頭都在梁、板剪力較大的位覺,不符合《混凝土結構工程施工及驗收規范)GB50204-92第4.4.18條的規定,還給接頭清除廢碴、鋼筋整理、接頭混凝土處理等帶來困難,造成接頭處結構質鼂不良、夾碴等質量問題。導致這些問題的根本原因是沒有做到現澆樓梯很前支模,以便為鋼筋工程、混凝土工程等提供符合要求的工作面。

多層建筑很前支模,同步施工技術多層建筑很前支模同步施工的技術要點如下:

(1)準備工作:進行現澆樓梯很前支模技術和質量要求交底(參觀樣板工程),預制支撐墊塊;

(2)分層支模:基礎(無地下室)施工階段作為“起步層",其余按設計層次順序支模;

(3)每層先支兩個平臺梁和平臺板模板,再支兩跑梯段模板s

(4)將每層磚砌至圈梁底面,并澆好混凝土構造柱及圈梁,唯樓梯的中間休息平臺上的局部墻體、圈梁和構造柱稍后施工;

(5)安裝綁扎樓梯梁、板鋼筋;

(6)自下而上澆搗混凝土平臺梁、平臺板、梯段板,并補澆該層未澆混凝土的構造柱及圈梁。

1、起步層支模

(1)在標高一0.03以下的地圈梁或砌體內留出樓梯平臺粱缺口。

(2)支好跑梯段及個中間休息平臺(帶雨篷)。樓梯間回填土方必須分層夯實,其密實度要求達到0.90。支撐腳應墊≥200mmX50mm截面的厚木枋。防止支撐下沉。

(3)安裝綁扎根平臺梁和第-跑梯段鋼筋,墊好鋼筋保護層墊塊。

(4)樓梯段施_I接頭的較佳位置.常見的樓梯段是寬度較窄的單向板,施工接頭應留在梯段板跨度中間1/3范圍內。在L/3位置安裝混凝土施工接頭檔板。檔板立面較好釘$1~2@≤20mm的鐵絲網,并與斜模板面垂直,使混凝土施工接頭表面與模板面垂直且為毛面。該位置只有梯段板的下部配筋,使施工接頭容易清潔和處理。這樣做就不會(huì )出現接頭問題了。

(5)澆搗根平臺梁和第-跑梯段L/3以下的混凝土。

2、各層中間休息平臺上的墻體和圈梁稍后施工將中間休息平臺梁和平臺板上的墻體作為局部后砌墻,局部圈梁也作為后澆處理。此處采用硬架支??芍苯影惭b樓板,然后再澆圈梁托住樓板。這樣施工磚墻不會(huì )出現水平溝槽,一次可支模和澆搗一層樓梯,且每層樓梯僅有一處施工接頭。

為使局部后砌墻的接頭不出現直搓接頭.樓梯間承重墻較好采用一順--丁砌磚法,使墻接頭每皮僅退60mm,做出的斜搓接頭角度>45*,使局部后.砌墻的面積較小(三順一丁砌墻法也可做到這一點。即斜槎接頭處用七分頭砌筑)。

3、層樓梯支模和撓混凝土

(1)安裝支撐墊塊。在個中間休息平臺模板上安裝支撐墊塊。支撐墊塊是樓梯很前支模的關鍵措施。它起到跳過平臺板厚度.將上層模板荷載傳遞給下層模板支撐的作用。支撐墊塊用C20混凝土制作,其正方形平面邊長為80~100mm,h等于平臺板厚度,正好放在平臺板的鋼筋網格內,它不影響鋼筋的安裝綁扎。饒平臺板后,板混凝土與支撐墊塊凝結成整體,不必拆除。

要求每層的支撐墊塊都安裝在相對應的位置上.使各層支撐與墊塊都在同一垂線上。只要聯系桿、剪刀撐等安裝牢固,就可一次支好若干層平臺梁和板的模板.從而實現了很前支模。在斜梯段上安裝支撐墊塊,可用鐵釘固定在斜木(膠合板)模上或小鋼模的栟縫中。

(2)樓梯模板作施工通道。為了讓樓梯模板同時起施工通道的作用,應按圖6尺寸要求安裝支撐。兩支撐(包括梯段的支撐)之間凈寬≥750mm;平臺處支撐的下聯系桿頂面距模板面尺寸200mm,使澆平臺梁前施工行人能方便地跨過下聯系桿。上橫梁要求距平臺模板面2000mm以上,目的是保證施工行人的通行凈高至少有1850mm。

需要強調的是,斜梯段的支撐水平凈距和通行凈高要求同上,但是,要選用適當長度的聯系桿、橫梁、剪刀撐,以避免端頭伸出而影響通行。

(3)層樓梯支模,先支好兩個平臺模板,再支好兩個梯段的斜模板,見圖7。

(4)安裝綁扎第二梯段鋼筋、二層樓面平臺梁和平臺板鋼筋及第三梯段鋼筋。并將第-一個施工接頭處的接頭檔板拆除安裝到第三跑梯段的L/3處。

(5)澆搗混凝土。從梯段施工接頭起一直澆到第三梯段的L/3處留施工接頭。

4、第二層樓梯支模和澆混凝土

第二層樓梯支模和澆混凝土施工方法同層。綜上所述.磚混結構建筑的各層樓梯均可按上述方法施工。

采用現澆樓梯很前支模與主體同步施工技術,不僅能使工程順利進行,提前工期,還且結構施工質量好,很受歡迎。

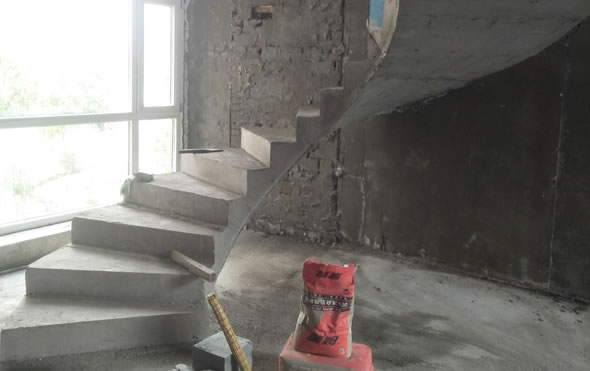

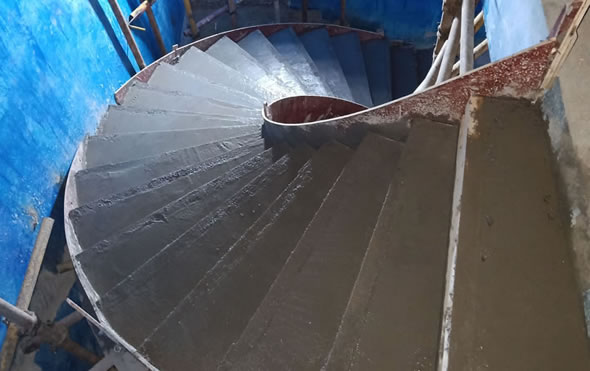

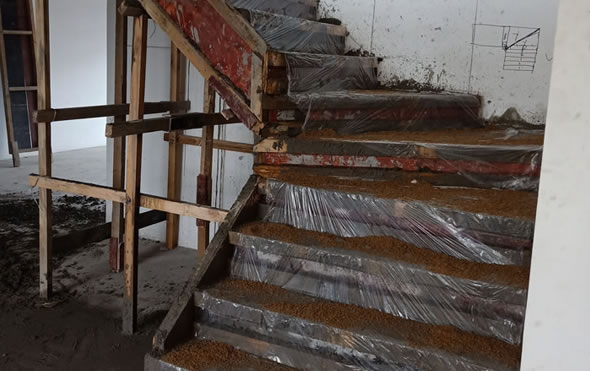

工程案例

CASE SHOW
